一种古建筑瓦屋面施工方法

一种古建筑瓦屋面施工方法

IPC分类号 : E04D1/00,

申请号
CN201610039865.8
可选规格

    看了又看

  • 专利类型:
  • 法律状态: 有权
  • 公开号: CN105625642A
  • 公开日: 2016-06-01
  • 主分类号: E04D1/00
  • 专利权人: 郑州大学

专利摘要

专利摘要

本发明涉及古建筑瓦屋面施工方法,可有效解决对古建筑瓦屋面高效、成本低、保证修复质量的问题,方法由以下步骤实现:瓦屋面处理:包括对瓦屋面基层清理和对苫青灰背进行清理;对瓦屋面用的瓦进行选择和分类,然后浸泡,捞出晾干;将屋顶平面分中、号垄、排瓦当,进行平面定位;屋面铺瓦:包括冲边垄瓦、铺檐头瓦、栓瓦垄线、铺底瓦、铺盖瓦、捉节夹垄;瓦面整理,清扫干净屋脊,防止灰浆污染釉面,以保持瓦的清洁及亮度。本发明施工效率高,费用低,瓦屋面搭接紧密、牢固,行列横平竖直,檐口瓦出檐一致,瓦面坡度顺直,观感效果好,避免切割时无精确尺寸造成浪费,减少损耗,无环境污染,经济和社会效益巨大。

权利要求

1.一种古建筑瓦屋面施工方法,其特征在于,包括以下步骤:

一、瓦屋面处理:

(1)、对瓦屋面基层清理:清除望砖层表面的残留砂浆和灰尘,并对屋面凸出部位和蜂窝处进行清理;

(2)、对苫青灰背进行清理:确保1~2cm厚深月白麻刀护板灰一层,晾干后施5cm厚分层滑秸泥背,每苫完一层后,用拍子将泥背拍打密实,泥背干透后,在上面抹大麻刀青灰背一层,厚2~3cm,屋面苫背平整光亮为好;

二、挑选瓦件:对瓦屋面用的瓦经尺量、测重、色彩进行统一选择和分类,然后将瓦用清水浸泡30min,捞出晾干,使瓦面无水渍;

三、瓦垄定位:将屋顶平面分中、号垄、排瓦当,进行平面定位,方法是:

1)在屋脊部位找出屋顶正中点,此点即为坐中底瓦的中点;

2)两端从博缝外皮往里返,找出两个瓦口的位置和第二块瓦口的中点,这个中点就是边垄底瓦中;

3)将上述中点号标记在脊部灰背上;

4)锯瓦口:按瓦垄尺寸做瓦口样板,交木工锯好瓦口后,再校核一遍;

5)分中钉瓦口:量出连檐及正脊的中点做好标记,以此点为屋面中间趟底瓦的中点,即为瓦口中心向两侧排钉瓦口,排至两侧边角;当有误差,可锯断瓦口调整,最后钉牢,钉瓦口时应比连檐外皮退进1~2cm,称为退雀台;

6)号垄:以屋面上、下中点为依据,将下面瓦口交点作为盖瓦中点,平行移在屋脊扎肩灰背上,从中点分别向两侧点画,并作出标记;

四、屋面铺瓦:

1)冲边垄瓦:先在屋面各坡左右边垄位置栓线、铺灰坐泥各砌两趟底瓦一趟盖瓦,檐头滴子瓦应用色灰铺座,两边出檐应一致,最多不超过瓦身长的4/10,两滴子之间再放一块遮心瓦,釉面向下,连檐外不露白活,上面再用灰色勾头瓦,瓦翅距滴子瓦面不超过瓦高的1/3留作睁眼,前脸勾头下端紧贴滴子面,然后以边垄为准,在正脊、中腰和檐头分别拴好各道齐头线、楞线和檐头线;

2)铺檐头瓦:以左右边垄滴子瓦下楞为准栓通线,控制高低出进,依此线用色麻刀灰铺檐头滴子瓦;盖好遮心瓦,按檐头线用色麻刀灰铺勾头瓦,然后用铁钉从勾头上的孔眼内钉入连檐或灰背内,上面露出钉头3cm±0.2cm,以备扣安钉帽;

3)栓瓦垄线铺底瓦:瓦垄线亦称瓦刀线,常用帘绳或仔绳,上端栓在铁钎上插入脊头灰背中,下端栓一块分量适当的瓦块,吊在屋檐下,并在瓦刀线中部数处绑栓适当重物,以使此线与边垄底瓦瓦翅曲囊一致为准;或在楞线上栓铅丝“吊鱼”,随时检校调整瓦刀线的曲囊,然后铺掺灰泥由下向上敷设底瓦,窄头带釉面向下,宽头白碴部向上,楞角贴瓦刀线,底瓦搭接密度要三搭头,檐头搭接稀,脊根搭接密,搭拉时必须摆正,不勾瓦脸,不得侧偏,每次挪放瓦刀线应放在底瓦垄外手瓦翅边,以便于操作;

4)铺盖瓦:每垄底瓦铺好后,要将底瓦侧边掺灰泥用瓦刀背实抹齐,扎缝,即在底瓦垄之间用大麻刀灰填塞严实,盖住两边底瓦垄的瓦翅;而后栓盖瓦刀线找囊方法应在齐头线,楞线和檐线上栓铅丝至盖瓦翅,并随时检校调整;瓦刀线挪放在瓦垄里侧,以便于观测,依照瓦刀线打泥由下向上铺设盖瓦,盖瓦雄头向上抹好色灰,上面盖瓦压住雄头时须将雄头灰挤严抹实;当瓦有误差时,要做到“大瓦跟线,小瓦跟中”,确保瓦垄直顺,随时用尺板检校,同时对料的高度进行观测;

5)捉节夹垄:铺好盖瓦后,用瓦刀将小麻刀色灰分两次把缝隙处塞严背实,再用抹子抹平轧光,使之通顺垂直,同时勾平抹严上下盖瓦相接处的缝隙,最后清扫瓦垄、安装钉帽,擦亮瓦釉面;

6)重要建筑可在底瓦泥上泼白灰浆坐浆铺底瓦,在盖瓦泥上铺一层月白色“驮背灰”,然后铺盖瓦;

五、瓦面整理:

1)清扫干净屋脊,用掺有同盖瓦相同颜色的麻刀灰等在相接的地方勾抹紧密,及时将瓦面擦抹洁净,防止灰浆污染釉面;

2)屋面瓦施工完毕后,清洁瓦面的灰浆,每天在完工部分安装瓦件及最后的工序后,要用干净的棉纱将瓦面清理干净,以保持瓦的清洁及亮度。

2.根据权利要求1所述的古建筑瓦屋面施工方法,其特征在于,所述的瓦屋面的灰背上摆放瓦件要分布均匀,每撂不得超过10块,放稳垫平,防止滑落。

3.根据权利要求1所述的古建筑瓦屋面施工方法,其特征在于,所述的瓦屋面铺瓦要两坡同时进行,不得铺完一坡再铺另一坡。

4.根据权利要求1所述的古建筑瓦屋面施工方法,其特征在于,所述的瓦屋面的瓦垄间塞稳扎把绳或麻刀团做为垫脚,防止碰坏瓦面。

5.根据权利要求1所述的古建筑瓦屋面施工方法,其特征在于,所述的苫青灰背置于望砖和望板层之上作为卧瓦层,坡屋面直接采用灰泥比为1∶3,滑秸重量为灰泥重量的15%,两层苫背层作为卧瓦层。

6.根据权利要求1所述的古建筑瓦屋面施工方法,其特征在于,所述的瓦面铺设采用水泥混合砂浆勾缝,水泥混合浆的组成为:水泥∶砂∶粘土膏=1∶6.83∶0.659。

说明书

技术领域

本发明涉及建筑,特别是一种古建筑瓦屋面施工方法。

背景技术

我国是一个文明古国,古建筑众多,古建筑瓦屋面由于其简洁、大方,规格多样在目前古建筑维修和仿古建筑施工中得到广泛推广,但由于古建筑瓦屋面施工方法和施工工艺多流传于传统工匠之中,建造技术与材料配比、施工过程等逐渐为人遗忘,没有统一科学的施工方法。

现在施工主要依靠实践经验和口传心授的方法,不规范,难以施工,施工质量得不到保证,而且费用高,时间长,因此,如何对古建筑布瓦屋面高效、成本低,保证修复质量是建筑领域亟需解决的技术问题。

发明内容

针对上述情况,为克服现有技术之缺陷,本发明之目的就是提供一种古建筑瓦屋面施工方法,可有效解决对古建筑瓦屋面高效、成本低、保证修复质量的问题。

本发明解决的技术方案是,由以下步骤实现:瓦屋面处理:包括对瓦屋面基层清理和对苫青灰背进行清理;对瓦屋面用的瓦进行选择和分类,然后浸泡,捞出晾干;将屋顶平面分中、号垄、排瓦当,进行平面定位;屋面铺瓦:包括冲边垄瓦、铺檐头瓦、栓瓦垄线、铺底瓦、铺盖瓦、捉节夹垄;瓦面整理,清扫干净屋脊,防止灰浆污染釉面,以保持瓦的清洁及亮度。

本发明施工效率高,费用低,瓦屋面搭接紧密、牢固,行列横平竖直,檐口瓦出檐一致,瓦面坡度顺直,观感效果好,避免切割时无精确尺寸造成浪费,减少损耗,无环境污染,经济和社会效益巨大。

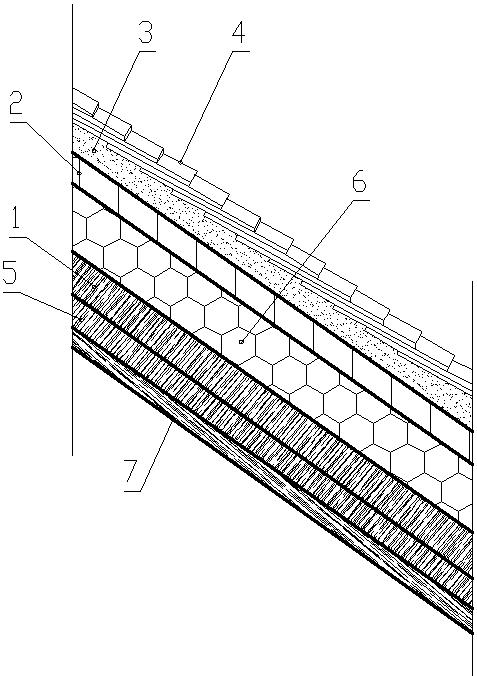

附图说明

图1为本发明的工艺流程图。

具体实施方式

以下结合附图对本发明的具体实施方式作详细说明。

由图1所示,本发明在具体实施中,包括以下步骤:

1、瓦屋面处理:

(1)、对瓦屋面基层清理:清除望砖层表面的残留砂浆和灰尘,并对屋面凸出部位和蜂窝处进行清理;

(2)、对苫青灰背进行清理:确保1~2cm厚深月白麻刀护板灰一层,晾干后施5cm厚分层滑秸泥背,每苫完一层后,用拍子将泥背拍打密实,泥背干透后,在上面抹大麻刀青灰背一层,厚2~3cm,屋面苫背平整光亮为好;

2、挑选瓦件:对瓦屋面用的瓦经尺量、测重、色彩进行统一选择和分类,然后将瓦用清水浸泡30min,捞出晾干,使瓦面无水渍;

3、瓦垄定位:将屋顶平面分中、号垄、排瓦当,进行平面定位,方法是:

1)在屋脊部位找出屋顶正中点,此点即为坐中底瓦的中点;

2)两端从博缝外皮往里返,找出两个瓦口的位置和第二块瓦口的中点,这个中点就是边垄底瓦中;

3)将上述中点号标记在脊部灰背上;

4)锯瓦口:按瓦垄尺寸做瓦口样板,交木工锯好瓦口后,再校核一遍;

5)分中钉瓦口:量出连檐及正脊的中点做好标记,以此点为屋面中间趟底瓦的中点,即为瓦口中心向两侧排钉瓦口,排至两侧边角。当有误差,可锯断瓦口调整,最后钉牢,钉瓦口时应比连檐外皮退进1~2cm,称为退“雀台”;

6)号垄:以屋面上、下中点为依据,将下面瓦口交点作为盖瓦中点,平行移在屋脊扎肩灰背上,从中点分别向两侧点画,并作出标记;

4、屋面铺瓦:

1)冲边垄瓦:先在屋面各坡左右边垄位置栓线、铺灰坐泥各砌两趟底瓦一趟盖瓦,檐头滴子瓦应用色灰铺座,两边出檐应一致,最多不超过瓦身长的4/10,两滴子之间再放一块遮心瓦,釉面向下,连檐外不露出白活,上面再用灰色勾头瓦,瓦翅距滴子瓦面不超过瓦高的1/3留作睁眼,前脸勾头下端紧贴滴子面,然后以边垄为准,在正脊、中腰和檐头分别拴好各道齐头线、楞线和檐头线;

2)铺檐头瓦:以左右边垄滴子瓦下楞为准栓通线,控制高低出进,依此线用色麻刀灰铺檐头滴子瓦;盖好遮心瓦,按檐头线用色麻刀灰铺勾头瓦,然后用铁钉从勾头上的孔眼内钉入连檐或灰背内,上面露出钉头3cm±0.2cm,以备扣安钉帽;

3)栓瓦垄线铺底瓦:瓦垄线亦称瓦刀线,常用帘绳或仔绳,上端栓在铁钎上插入脊头灰背中,下端栓一块分量适当的瓦块,吊在屋檐下,并在瓦刀线中部数处绑栓适当重物,以使此线与边垄底瓦瓦翅曲囊一致为准;或在楞线上栓铅丝“吊鱼”,随时检校调整瓦刀线的曲囊,然后铺掺灰泥由下向上敷设底瓦,窄头带釉面向下,宽头白碴部向上,楞角贴瓦刀线,底瓦搭接密度要三搭头,檐头搭接稀,脊根搭接密,搭拉时必须摆正,不勾瓦脸,不得侧偏,每次挪放瓦刀线应放在底瓦垄外手瓦翅边,以便于操作;

4)铺盖瓦:每垄底瓦铺好后,要将底瓦侧边掺灰泥用瓦刀背实抹齐,扎缝,即在底瓦垄之间用大麻刀灰填塞严实,盖住两边底瓦垄的瓦翅;而后栓盖瓦刀线找囊方法应在齐头线,楞线和檐线上栓铅丝(吊鱼)至盖瓦翅,并随时检校调整;瓦刀线挪放在瓦垄里侧,以便于观测,依照瓦刀线打泥由下向上铺设盖瓦,盖瓦雄头向上抹好色灰,上面盖瓦压住雄头时须将雄头灰挤严抹实;当瓦有误差时,要做到“大瓦跟线,小瓦跟中”,确保瓦垄直顺,随时用尺板检校,同时对料的高度进行观测;

5)捉节夹垄:铺好盖瓦后,用瓦刀将小麻刀色灰分两次把缝隙(俗称睁眼)处塞严背实,再用抹子抹平轧光,使之通顺垂直,同时勾平抹严上下盖瓦相接处的缝隙,最后清扫瓦垄、安装钉帽,擦亮瓦釉面;

6)重要建筑可在底瓦泥上泼白灰浆坐浆铺底瓦,在盖瓦泥上铺一层月白色“驮背灰”,然后铺盖瓦;

5、瓦面整理:

1)清扫干净屋脊,用掺有同盖瓦相同颜色的麻刀灰在相接的地方勾抹紧密,及时将瓦面擦抹洁净,防止灰浆污染釉面;

2)屋面瓦施工完毕后,清洁瓦面的灰浆,每天在完工部分安装瓦件及最后的工序后,要用干净的棉纱将瓦面清理干净,以保持瓦的清洁及亮度。

所述的瓦屋面的灰背上摆放瓦件要分布均匀,每撂不得超过10块,放稳垫平,防止滑落;

所述的瓦屋面铺瓦要两坡同时进行,不得铺完一坡再铺另一坡;

所述的瓦屋面的瓦垄间塞稳扎把绳或麻刀团做为垫脚,防止碰坏瓦面。

苫青灰背(掺合料为麻刀灰,因麻刀灰材质与瓦相同,更能减少由收缩引起瓦龟裂的现象)置于望砖和望板层之上作为卧瓦层,古建筑以五架梁居多,屋面坡度在30°以下,坡屋面直接采用灰泥比为1∶3,滑秸重量约为灰泥重量的15%,两层苫背层作为卧瓦层;

瓦面铺设采用水泥混合砂浆(水泥∶砂∶粘土膏=1∶6.83∶0.659),灰泥勾缝。

本发明经实地应用,取得了非常好的有益技术效果,经在河南某地对秦氏旧宅维修、苏寨民居维修工程和河南省郑州市上街区历史文化名村方顶村建筑整治工程的瓦屋面施工,证明:

1、瓦屋面搭接紧密、牢固,行列横平竖直,檐口瓦出檐一致,瓦面坡度顺直,观感效果好。

2、采用本工法组织施工,各部位根据试排结果进行统一规划,避免切割时无精确尺寸造成浪费,减少损耗。

3、瓦屋面施工工法普遍应用于古建筑、古民居的维修和仿古建筑设计中,对于传统施工工艺与营造技术等非物质文化遗产的传承,具有深远的社会意义。

河南荥阳市油坊村秦氏旧宅维修工程包括倒座房、东西厢房、正房以及东西厢楼和堂楼,为抬梁式木结构和砖木混合结构,屋面均为瓦屋面,屋面面积2500㎡,于2014年3月开工,2015年4月竣工。施工证明,施工周期缩短1/2,节约维修成本20多万元,瓦底砂浆饱满、接缝平整,瓦件搭接紧密、线条顺畅,原貌恢复效果好,并经专家鉴定验收,达到了对古建筑修复的要求,有关验收情况如下:

还在指出的是,施工中各瓦件样式一定要按设计要求进行,瓦件应逐一检查,有明显扭曲、变形、粘疤、色泽差异过大等应不允许使用。

瓦屋面施工质量应符合《古建筑修建工程质量检验评定标准》CJJ70-96的要求。

把好材料质量关,择优采购,要坚持高标准、严要求,对瓦件要抽样进行检验,不合格产品不得使用。

瓦屋面铺设应考虑屋面坡势的顺畅。

铺贴和勾缝时,必须擦净瓦表面污物,以保证与四周瓦平直、干净一致。

屋面上瓦,要做到有序有计划上瓦,前后坡必须对称上瓦,不允许单坡一次性上瓦,并应合理均匀分布,便于操作,同时在操作中应进行第二次选瓦,不准次瓦上屋面使用。

在檐口处要拴上下双线,及滴水线和勾头线,要严格控制顺直度及平整度,合瓦亦要栓线,避免出现“跑垄、跳垄、滚垄及过水不坐中、睁眼两侧高低不一致”等通病。

严格执行安全生产法律法规、规章及建筑施工安全检查标准、规范。

屋面施工要有足够的操作面,防护脚手架,安全设施严格按规范进行搭设、配备。由于瓦屋面有一定的坡度,操作人员必须穿好防滑靴、系好安全带等安全防护用品。

施工用具、物料妥善堆放,严禁向下抛落物件。

8.4材料运输及起吊由专人负责,严禁高空抛掷杜绝违章作业。

瓦件裁边切割作业,作业人员要戴好口罩及防护目镜,防止碎片弹出伤人。

施工现场临时用电需符合JGJ46-2005《施工现场临时用电安全技术规范》要求,施工电器由专门电工负责拆装,切割机械专人使用保管。

做好危险源与不利环境因素识别、辨别和评价的控制。

瓦件切割采用带水作业,严禁干割;有利于降低噪音,避免粉尘污染。

瓦面铺设、檐口勾缝结束,应及时清理沾污在瓦面上和檐口内的砂浆,既确保瓦面美观,又可避免残留砂浆随雨水渗出。

勾缝所用颜料由专人负责,做到随用随调,预防环境污染。

边角料及废渣及时清理归堆,统一处理。

总之,本发明方法施工速度快,瓦屋面搭接紧密、牢固,行列横平竖直,檐口瓦出檐一致,瓦面坡度顺直,观感效果好,各部位根据试排结果进行统一规划,避免切割时无精确尺寸造成浪费,减少损耗,科学施工,效果好,有保护古建筑做出巨大的创造性贡献。
